Piura: Hospital de Huarmaca presenta irregularidades en expediente técnico

junio 26, 2025
Autor: Victor Palacios

Compartir:

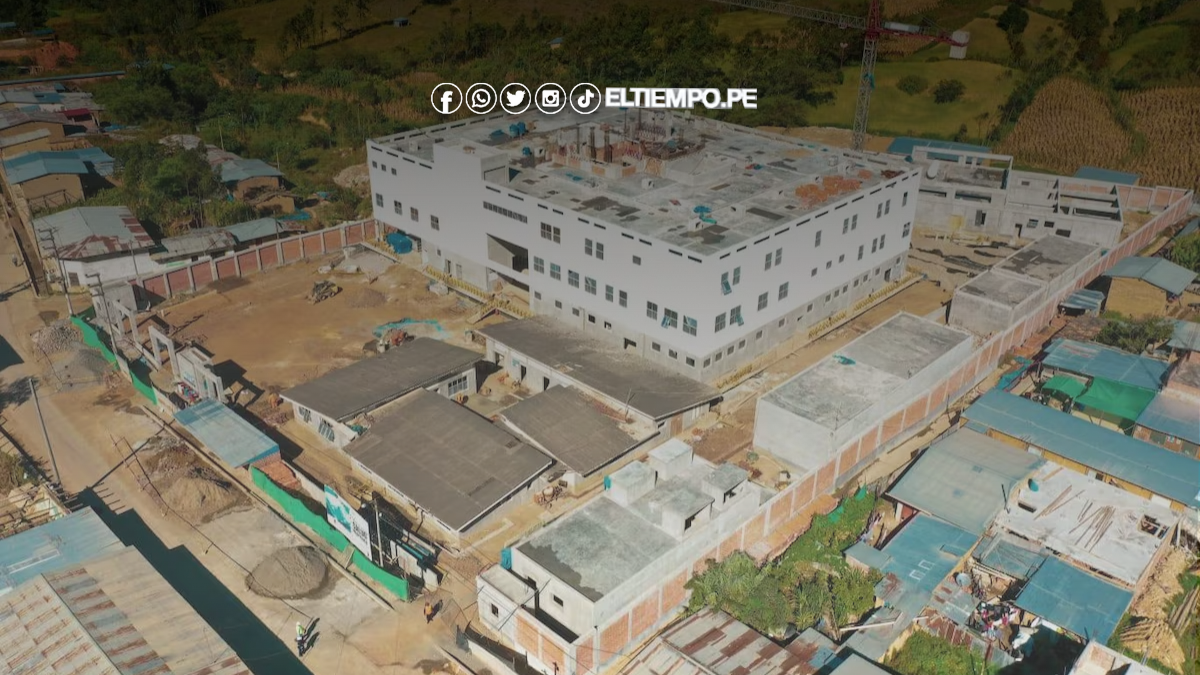

El hospital de Huarmaca, ubicado en la provincia de Huancabamba, enfrenta serios problemas debido a irregularidades detectadas en el expediente técnico para el saldo de obra, según un informe reciente de la Contraloría General de la República. Estas deficiencias podrían comprometer la calidad del proyecto y retrasar aún más la operatividad de este centro de salud, que lleva paralizado desde 2021.

PUEDES LEER ► https://eltiempo.pe/local/proyectos-clave-contra-inundaciones-en-piura-aun-siguen-en-fase-de-estudio/

¿Qué irregularidades se encontraron?

El Informe de Hito de Control n.° 4397-2025-CG/GRPI-SCC, emitido por la Contraloría, reveló que el expediente técnico presentado para el saldo de obra del hospital de Huarmaca carece de documentos esenciales exigidos en los términos de referencia. Entre los faltantes se encuentran el diagrama de Gantt, la programación Pert-CPM, el cronograma valorizado y de desembolsos, así como las fórmulas polinómicas. Esta omisión pone en riesgo la aprobación de un expediente incompleto, lo que podría afectar la calidad de la obra y su propósito de brindar servicios de salud en la región de Piura.

Falta de sustento en costos y diseños

Otro punto crítico identificado es la ausencia de indagaciones de mercado para justificar los costos de insumos en subpresupuestos relacionados con obras provisionales, estructuras e instalaciones sanitarias. Esta deficiencia podría derivar en un valor referencial inexacto, impactando el presupuesto y la viabilidad del proyecto. Además, el informe final no incluye los diseños de mezcla para el concreto, lo que podría generar trabajos sin la resistencia adecuada durante la ejecución.

¿Por qué está paralizada la obra?

El hospital de Huarmaca, una de las 127 obras paralizadas en Piura, lleva detenido desde 2021 tras la resolución de un contrato firmado en 2015 con el Gobierno Regional de Piura por más de S/54 millones. En 2024, se contrató a un consultor por S/1 592 882 para elaborar el expediente técnico del saldo de obra, pero las irregularidades detectadas han generado nuevos obstáculos para su reanudación.

Problemas con el suministro eléctrico y equipamiento

El informe también señala que el sistema de utilización en media tensión carece de la aprobación de la empresa de distribución eléctrica, lo que podría retrasar el suministro eléctrico necesario para la operatividad del hospital. Asimismo, el equipamiento incluido en el expediente no cuenta con condiciones de preinstalación, lo que representa un riesgo para su correcto funcionamiento y durabilidad.

Más populares
[imagen_perfil_autor]
Victor Palacios
Editor web de El Tiempo y La Hora. Periodista y fundador del equipo digital del diario El Tiempo. Comunicador con experiencia en Marketing Digital, Data Analyst, SEO, Web Design, Email Marketing e Ecommerce.
[linkedin_autor]
Únete a nuestro Newletter
Únete a nuestro Newletter
RSS Suscríbete a nuestro RSS
Publicidad
