La Contraloría General de la República (CGR) emitió una alerta al Gobierno Regional Piura tras detectar deficiencias en la ejecución de la obra de mejoramiento del servicio educativo del Instituto de Educación Superior Tecnológico Público Hermanos Cárcamo, ubicado en la provincia de Paita, cuya inversión supera los S/ 36 millones.
De acuerdo con el Informe de Hito de Control n.° 077-2025-OCI/5349-SCC, que evaluó el periodo del 1 de agosto al 26 de setiembre de 2025, los auditores identificaron fallas técnicas que podrían afectar la calidad y durabilidad de la infraestructura, además de incumplimientos en materia de seguridad laboral.
Deficiencias estructurales y riesgo de fisuras

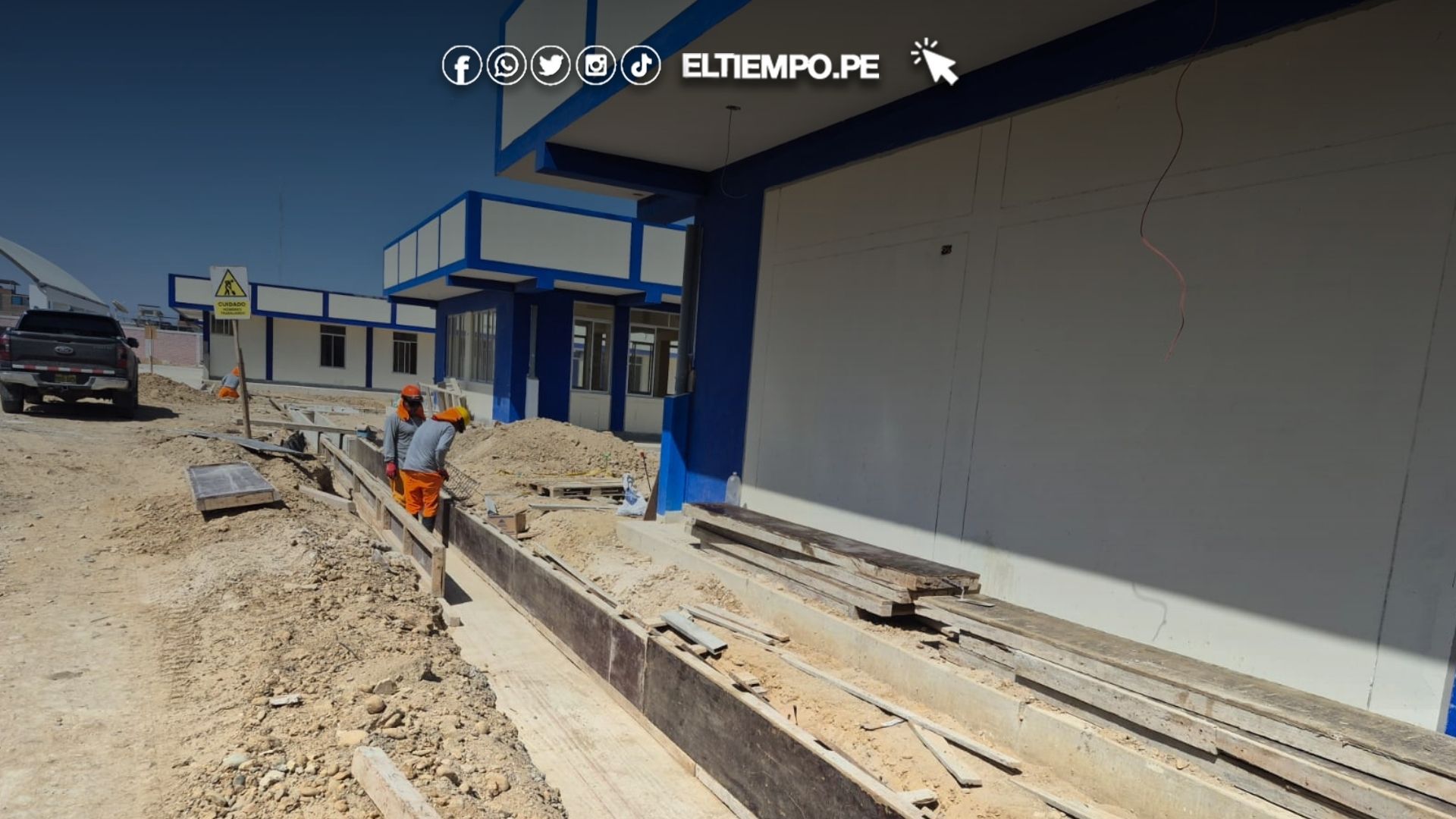

El informe de la Contraloría advierte la ausencia de junta de expansión entre las cunetas de concreto destinadas a la evacuación pluvial y el cerco perimétrico existente, debido a que el vaciado del concreto se realizó sin la separación técnica requerida.
Según la norma técnica de edificaciones, toda estructura de concreto debe incluir juntas de expansión que permitan el movimiento independiente entre elementos adyacentes. Estas separaciones son esenciales para evitar que los esfuerzos estructurales se transmitan y generen fisuras o daños con el paso del tiempo, especialmente por efectos de temperatura o movimientos sísmicos.
La falta de dicha junta limita la capacidad de absorción del movimiento y aumenta la probabilidad de deterioro en las estructuras nuevas y antiguas. La Contraloría alertó que esta situación podría comprometer la seguridad y estabilidad del proyecto.
Fisuras y desgaste en losas deportivas
Durante la inspección realizada por el equipo de control, también se identificaron fisuras longitudinales y transversales, así como desgaste prematuro del concreto (escamado) en la losa del patio techado.
Estos desperfectos afectan directamente la calidad de la infraestructura y podrían reducir su vida útil, representando un incumplimiento del objeto contractual y un riesgo para el adecuado uso de las instalaciones educativas una vez entregadas.
Incumplimiento de medidas de seguridad en obra
El informe señala, además, que durante la ejecución de los trabajos no se implementaron completamente las medidas de seguridad establecidas por la normativa vigente.
Pese a que la obra cuenta con especialistas en seguridad, salud ocupacional y medio ambiente, se detectó una implementación parcial de protocolos de seguridad, lo que pone en riesgo la integridad del personal que labora en el proyecto. Este incumplimiento podría derivar en penalidades contractuales para el consorcio encargado.
Detalles del contrato y plazos de ejecución
El proyecto fue adjudicado en abril de 2024 por la Entidad de Institutos Superiores de Educación Pública Regional de Piura, unidad ejecutora del Gobierno Regional. El contrato fue suscrito con un consorcio por un monto de S/ 36 111 254, con un plazo de ejecución inicial de 365 días calendario.
Sin embargo, debido a suspensiones y ampliaciones de plazo, la nueva fecha prevista para la culminación de la obra es el 1 de enero de 2026. La Contraloría enfatizó que las deficiencias encontradas podrían afectar el cumplimiento de este cronograma si no se corrigen de forma oportuna.
Informe público y recomendaciones
El informe de control fue notificado al gobernador regional de Piura y se encuentra publicado en el Buscador de Informes de Servicio de Control del portal institucional www.gob.pe/contraloria, en cumplimiento de los principios de transparencia y acceso a la información pública.
La Contraloría recomendó al Gobierno Regional adoptar acciones inmediatas para subsanar las observaciones técnicas y de seguridad detectadas, a fin de garantizar que la obra cumpla con los estándares de calidad exigidos y pueda ser entregada dentro del plazo establecido, beneficiando así a la comunidad educativa del Instituto Hermanos Cárcamo de Paita.
